本案例是“工艺选择消除了问题而不是解决问题”的最清晰示例。仅靠焊接技术把一块 1,200 mm 焊接板做到 0.1 mm 平面度是不可能的。把路线改为焊接后机加工关键面,要求就从英雄壮举变成了日常。

审核 Tom,高级工艺工程师·东莞源头工厂 · 精密钣金 11 年以上经验
机器人安装板:铣平案例档案
简要回答

一块由 8 mm 与 6 mm 钢板焊接的机器人单元安装板,焊后平面度是全部工程问题。板材以机加工界面承载机器人,因此解法是:带加工余量焊接、去应力处理、再铣削界面——而不是试图把焊缝焊平。

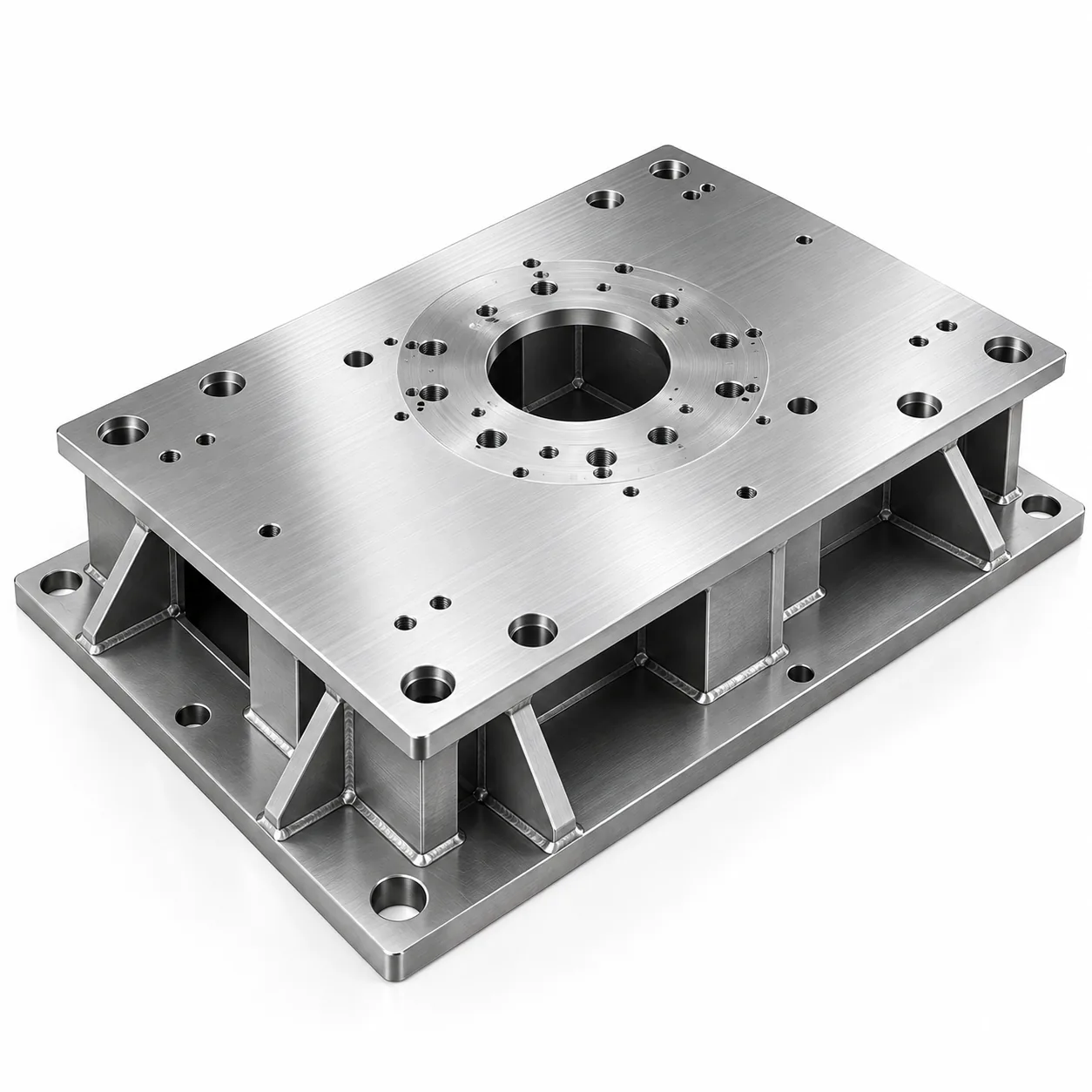

零件

机器人底座安装板,约 1,200 × 800 mm,S355 结构钢:8 mm 底板加 6 mm 加强筋,顶面为机器人底座的机加工界面。机器人重复定位精度取决于该面的平面度与孔位的准确定位。

两个界面:机加工的机器人安装面;以及不加工的地面界面——板材在现场灌浆或垫片找平。

为什么焊接解决不了平面度

在 8 mm 板上焊 6 mm 筋,把大量热量带进刚性组件。收缩把板拉成盆形,筋越刚,变形越集中在底板而不是被结构吸收。此处地面平面度超出可接受限位数毫米,不是十分之一毫米。

焊后校直——压校或局部加热——会引入残余应力,应力日后释放,在机器人安装之后移动界面。这是在使用现场而非检验时出现的失效,是最糟糕的一类。

路线变更

被接受的是第三条:带机加工余量焊接,去应力,然后一次装夹铣削顶面与孔位。去应力后加工消除了变形,也不会留下日后释放的锁定应力。

路线可达平面度风险
焊后直接使用平面度差数毫米机器人装在盆形面上;重复定位精度丢失
焊接、校直后使用公差可达残余应力在使用中释放,界面移动
带余量焊接、去应力、机加工界面窄公差可达且稳定增加一道机加工与一道热处理
焊接后现场垫片找平取决于安装方把关键要求放到了工厂之外
安装界面的路线对比

基准与夹具

机加工界面成为其余一切的基准,因此顺序是:制作、去应力、一次装夹加工界面与孔位、再从同一基准钻地面固定孔。若在加工前先钻地面孔,孔位就会依赖已变形的板。

焊接夹具只需把组件保持在加工余量之内,而不必保持平面——便宜得多的夹具。这就是把问题导入机加工的实际收益:制作阶段变容易了,而不是更难。

检验

机加工界面的平面度与孔位在加工后测量,与基准引用一起记录在首件上。地面固定孔位置从同一基准验证,使两个界面的关系被证明而不是被假设。

首块板及焊接顺序、热处理或加工装夹的任何变更之后,都出具首件报告,因为三者都影响结果。

可迁移的经验

  • 焊接件需要平整或精密界面时,焊后机加工,不要试图焊平。
  • 去应力处理除掉被锁定的应力,否则它会在使用中移动零件。
  • 把机加工面立为基准,其余一切从它定位。
  • 只需保住加工余量的夹具,比必须保持最终平面度的夹具便宜得多。

常见问题

不加机加工能把大板焊平吗?

这个尺寸的板做不到十分之一毫米。加筋组件的焊接变形以毫米计。需要精密界面的位置,在焊接与去应力之后机加工——这让公差成为日常而不是壮举。

只靠螺栓固定还需要去应力吗?

需要,而且恰恰在使用中。不去应力,焊接残余应力会随时间或载荷释放,在机器人安装并校准之后移动界面。这种故障出现在客户现场,而不是工厂。

你们自己加工吗?

焊接制作是自营;这个尺寸板材的粗加工与精加工按我们的规格与检验,与机加工伙伴工厂协调完成。图纸、顺序与验证由我们掌控,并明确说明哪些工序由伙伴执行。

平面度在图纸上如何规定?

作为机加工面上的平面度公差,加上其余一切定位所依据的基准。在制作面上提平面度要求却不指定工艺,是这类项目走偏的最常见起点。
